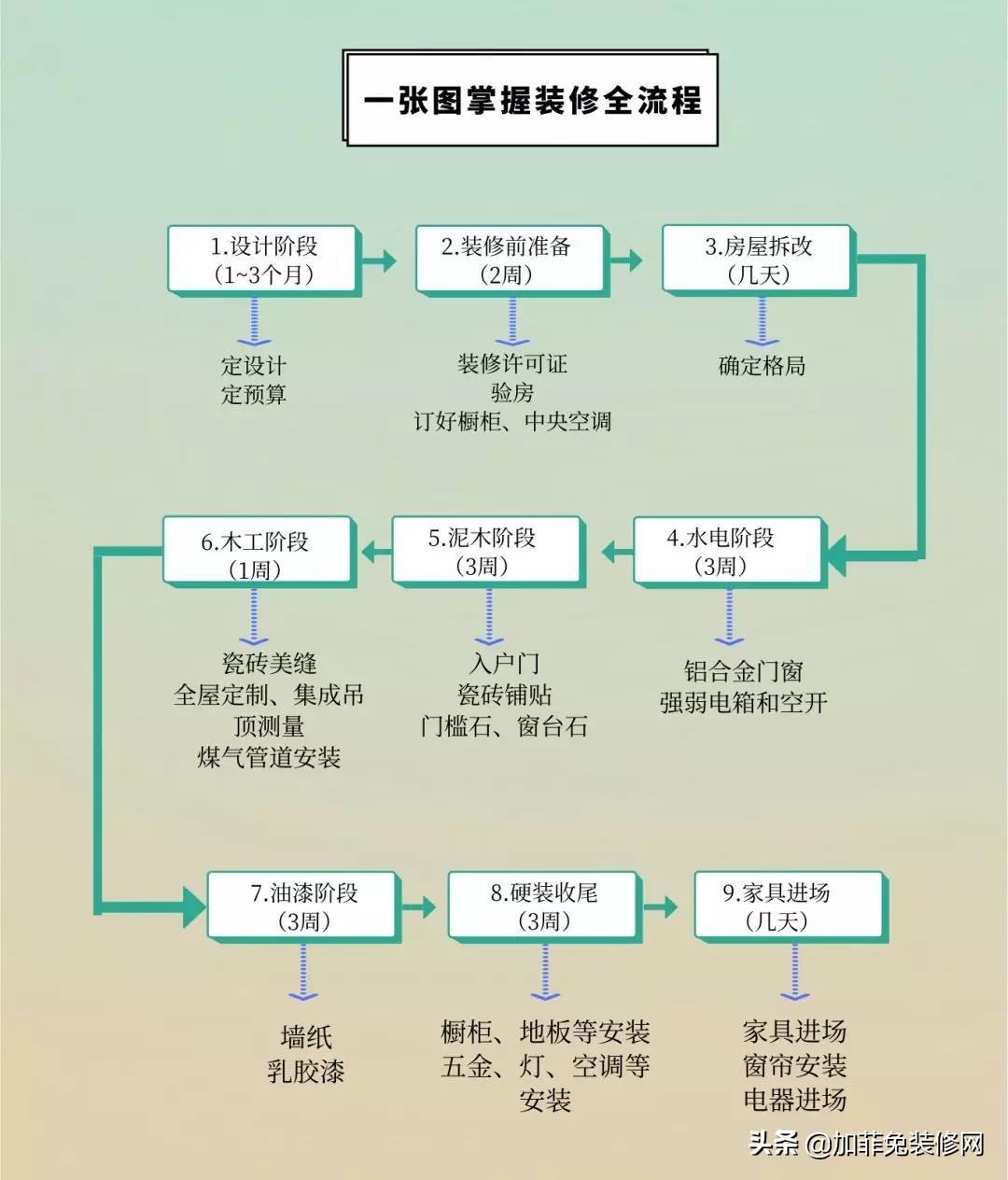

近期經常有朋友留言給小編問裝潢流程,所以今天小編將給大家一一解析裝潢過程,趕緊看看!
(一)前期設計
第一類、如果需求簡單到基本就刷個白牆、貼磚防水,然後業主又自己有一定的經驗,確實不需要請設計師。
第二類、需求比較簡單,預算也比較緊湊的。需求簡單是指要求滿足一定的美觀,優化居住的功能或戶型。預算比較緊湊是指整體裝潢預算在2000/平以內。這種比較適合找裝潢公司全包,很多裝潢公司會優惠掉設計費,或者設計費有一定折扣,一般都在100/平以內。
當然比較高端一點的裝潢公司可能設計費還是會貴一些。
第三類、找設計工作室或獨立設計師。下面這篇回答里有說到設計師會提供哪些設計內容,以及在後期還需要提供哪些服務才能保證設計落地。
獨立設計師的設計內容並不是只需要出圖設計的好看即可。
如果一定要保證設計落地,除了跟業主確定設計方案,方案定稿之後出詳細的施工圖以外。項目落地最最最重要的是合理規劃預算,得有詳細的主材採購清單,軟裝設計方案及採購清單。這些物料一定要合的上整體預算,不然預算超太多也根本沒法實施。
施工環節最好能提供項目跟進,比如現場的技術指導、每個施工環節的驗收,確保施工完全是按照施工圖來實施和還原的。

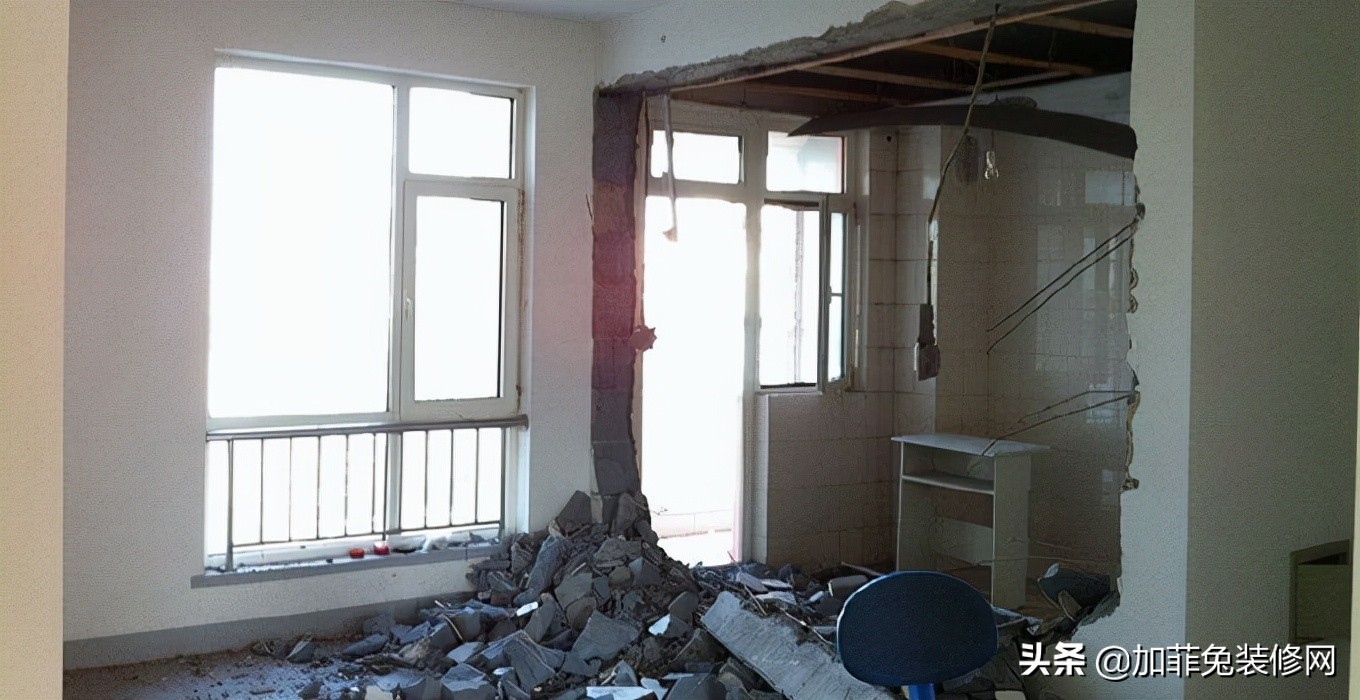

(二)主體拆改
根據不同的戶型大小,拆建項目一般3-7天左右就能完成。畢竟拆除也不是什麼技術含量的工作,一頓哐哐哐開始砸就完事兒。不過拆除牆體時還是要注意,一定要避免暴力拆除,並且注意水管電線。
如果有廚衛牆地磚需要拆除的,一定要把牆面盡量拆的平整乾淨,牆面有松動的抹灰層一定要打掉。拆完後先做牆地面粉平,或者改水電後對牆地面做整體粉平,然後再做防水,這樣才能保證防水的質量,也盡量保證瓷磚的黏接性,不空鼓。

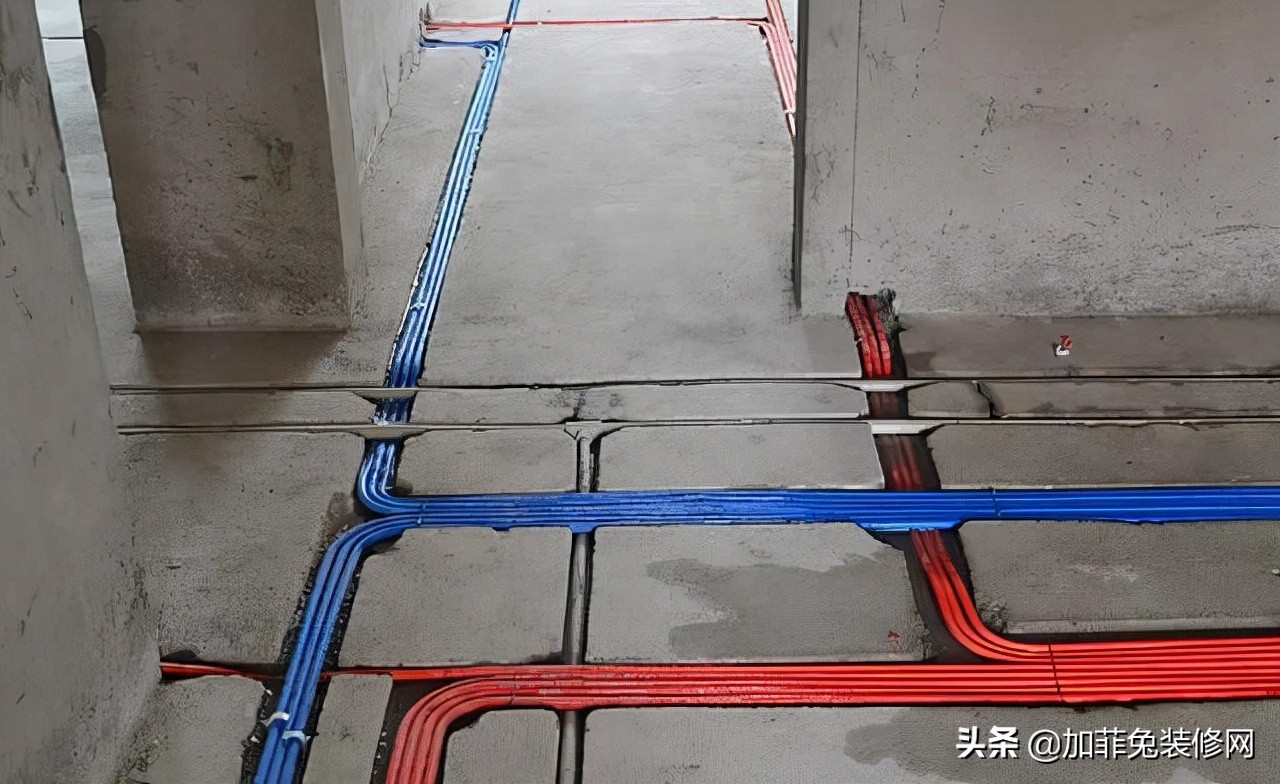

(三)水電改造
水電改造根據戶型大小和施工多少,一般5-14天都能做完,別墅、大平層、大躍層可能會再稍微長一點。
水電改造是所有裝潢項目里最讓業主焦慮的項目之一,另一個是防水。這個項目也是所有行銷號販賣焦慮最多的一個,也是所有裝潢公司作為施工工藝賣點推最重要的和最多的一個項目。所以,水電改造理所當然的成為了所有裝潢項目里花錢最多的。
1.水電施工基本原則:走頂不走地,頂不能走,考慮走牆,牆也不能走,才考慮走地。2.在開線槽前,要先做好線路定位,主要考慮開關、插座、燈具等電器的位置。此時可進行櫥櫃的第一次測量。3.嚴格的監督水電工程中的質量及一些相關的隱患問題,及早發現及早解決。

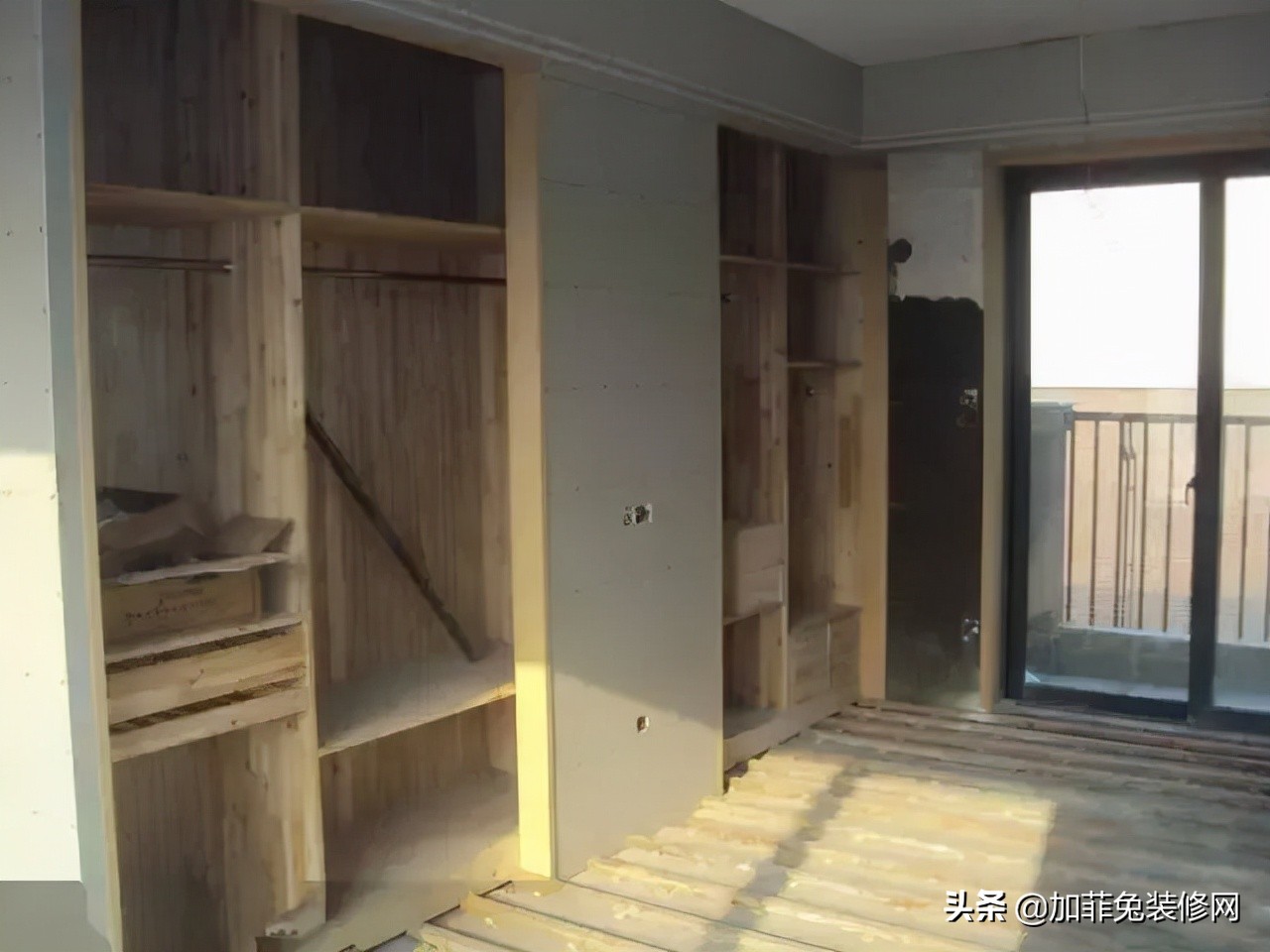

(四)木工
木工也是整個裝潢里成本比較高的項目,大部分木工施工3-5天都能做完。除非面積大或者施工量大。
以前的木工施工是要現場做櫃子或門的,現在基本為了顏值櫃體門都是定制的。木工現場做的就是吊頂、牆面造型、牆板基層、木線條安裝等等。

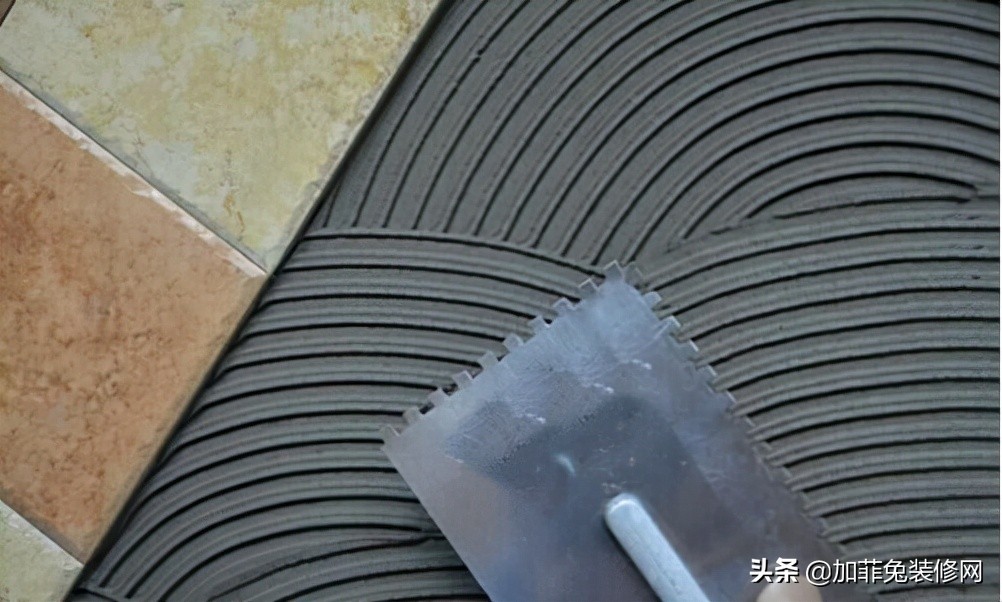

(五)貼磚
泥工貼磚一般要5-10天,如果全房都是貼磚,看瓷磚的規格可能時間還要稍微長一些。1、過門石、大理石窗台的安裝
泥工階段最容易耽誤工期的是門檻石和擋水條,一定要讓泥工在進場時,就開好單子,或者安排石材商家來測量。
2、地漏的安裝
地漏是家裝五金件中第一個出場的,因為它要和地磚共同配合安裝,所以,大家在開始逛建材的時候,應該早點買地漏
(六)刷牆面漆
油漆施工環節應該是裝潢里最長的施工環節之一,前後大概需要15-20天左右。乳膠漆的牆面基層施工時間長並不是做的慢,而是工序多。先做石膏找平,幹透刮第一遍膩子,幹透刮第二遍膩子,幹透打磨塗刷底漆,等一天再刷面漆。每個工序也可以與其他工序間交叉施工。
(七)櫥櫃安裝
遇到過比較多的問題就是師傅把水盆尺寸、灶的尺寸開錯了,磚砌的石材台面切錯了,這些反正都是商家承擔,不用太過擔心。不過有些商家是需要把水盆給大工廠,在工廠開好洞現場裝,也有現場開孔的。如果是台下盆或台中盆就現場打磨就比較考驗技術,不整精細點做出來都比較難看。注意別打到水管。
(八)木門安裝
裝門的同時要安裝的合頁、門鎖、地吸。實木門的製作周期一般為一個月,所以,為了讓工期銜接緊密,要在主體拆改完成之後盡早讓木門廠家上門就門洞尺寸進行測量
關於門洞的處理,大家需要注意一點,如果家里門洞的高度不一致,需要工人處理成等高,這樣會比較好看。
(九)地板安裝
1、地板安裝之前,最好讓廠家上門勘測一下地面是否需要找平或局部找平,有的裝潢公司或整修隊會建議大家地面找平或局部找平,以地板廠家的實際勘測為準
2、地板安裝之前,家里的鋪裝地板的地面要清掃乾淨,要保證地面的乾燥,但在清掃過程不要用水
(十)開關插座安裝
在廁所里,所有插座和開關都必須是防水的,插座要帶蓋子
入口處的電燈開關,建議使用感應型或者熒光型,回家省得摸黑
開關插座寧多也不要少,在布置插座的地方,至少要保留有一個插座。要知道,一般家用電器都會越來越多,一旦有了新電器卻沒有插座時,要想再安裝就難了
(十一)燈具安裝
在裝燈具時,如果裝上分控開關,可以省去很多煩惱
因為如果只有一個總開關,幾盞燈同開同閉,就不能選擇光線的明暗,也會浪費電能,而裝上分控開關可以隨時根據需要選擇開幾盞燈。如果房屋進門處有過道,在過道的末端最好也裝一個開關,這樣進門後就能直接關掉電源,而不需要再走回門口關燈
(十二)軟裝進場
關於家具購買的時間,建議是最早也要在水電路改造完成之後,這樣,選擇家具的基本尺寸範圍我們心里才大致有數。所以,有的在裝潢還沒開始之前,已經急著把家具都訂了,可能會有尺寸不符的問題,不過可以先把家具的大致風格定下來。一般定做窗簾15-20天,床沙發餐桌這些25-35天(進口的至少3-6個月,高端品牌9-12個月也正常),電器基本都是現成的。
